2024年4月30日至2024年5月7日,,共計8天,。
二,、封堵范圍
東至東關大街道路中心線,南至路口東西向斑馬線以南,,北至路口東西向斑馬線以北,,西至東關大街道路中心線以西約35米。
三,、施工內容
1、4月30日:確認施工范圍地下管線,、切割路面,、開挖原東西向高溫水管道接口,晚8點開始搭設圍擋、破碎路面,,查找地下管線,,確定東西向D800自來水管道保護方案;
2,、5月1日:材料進場,,完成熱力管道溝槽開挖,開始管道敷設,;
3,、5月2日:熱力管道焊接、探傷,、補口,;
4、5月3日:完成熱力管道焊接,、探傷,、補口及溝槽回填砂、混凝土路面施工,;
5,、5月4日:混凝土路面養護,原有瀝青路面搭接處切割清理,,施工垃圾清理外運,;
6、5月5日:混凝土路面養護,,晚9點鋪設鋼板,、拆除圍擋,確保道路通行,;
7,、5月6日:混凝土路面養護;
8,、5月7日:恢復瀝青路面,。
四、交通組織
1,、東關大街南向,,可以直行和右轉,禁止左轉,;
2,、東關大街北向,借道直行和左轉,,禁止右轉,;
3,、文化路東向,可以左轉和右轉,,禁止直行,;
4、文化路西向禁止通行,。

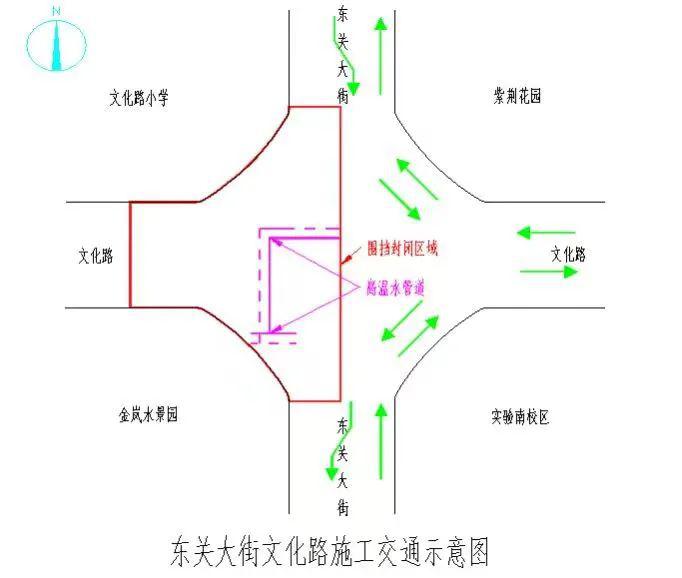

五,、平面示意圖
諸城市公安局交警大隊
2024年4月24日
